Installer une piscine coque avant l’été suppose de maîtriser un calendrier serré où chaque semaine compte. Entre les délais de fabrication en usine, le transport par convoi exceptionnel et les formalités d’urbanisme, la fenêtre de tir se réduit vite. Cet article mesure les délais réels de chaque étape pour déterminer jusqu’à quand un projet reste tenable.
Délais réels d’une piscine coque comparés aux autres types de bassin
Le choix du type de construction conditionne directement la faisabilité d’un projet lancé au printemps. Voici les durées constatées par les professionnels du secteur.
A lire en complément : Où installer une pompe à chaleur ?
| Type de piscine | Durée totale du projet (signature à mise en eau) |
|---|---|
| Piscine coque polyester | 6 à 10 semaines |
| Piscine béton traditionnelle | 3 à 5 mois |
| Piscine béton projeté sur-mesure | 4 à 6 mois |
L’écart s’explique par la fabrication en usine de la coque, qui se déroule en parallèle des démarches administratives du client. Pendant que la mairie instruit la déclaration préalable, le bassin est déjà moulé et prêt à expédier.
Pour un projet béton signé en avril, la mise en eau tombe au mieux en août, souvent en septembre. La piscine coque reste donc la seule option réaliste pour nager avant fin juillet quand on signe au printemps.
A lire également : Piscine coque installation : drainage, remblai, ce que les notices ne disent pas

Tensions sur la fabrication et le transport entre mars et juillet
Le délai théorique de la piscine coque ne raconte qu’une partie de l’histoire. Depuis 2023, les fabricants et réseaux de piscinistes signalent un allongement net des délais de fabrication et de livraison entre mars et juillet. Trois facteurs se combinent.
- La hausse saisonnière de la demande concentre les commandes sur quelques mois, saturant les lignes de production et les créneaux de livraison par convoi exceptionnel.
- Le transport d’une coque nécessite un convoi spécial (gabarit hors normes), soumis à des autorisations préfectorales dont les délais varient selon les départements traversés.
- Des tensions ponctuelles sur certaines résines polyester peuvent retarder la fabrication de plusieurs jours, effet en cascade sur le planning de pose.
Résultat : des projets signés au printemps voient régulièrement la pose décalée en fin d’été, voire à l’automne. Un contrat signé en février ou mars intègre une marge de sécurité qu’un contrat signé en mai ne possède plus.
Déclaration préalable de travaux et arrêtés municipaux : le facteur oublié
La plupart des piscines coques (bassin de moins de 100 m² sans abri de plus de 1,80 m) relèvent d’une déclaration préalable de travaux. Le délai d’instruction légal est d’un mois, mais il peut être prolongé si le terrain se situe dans un périmètre protégé (monument historique, site classé, zone littorale).
Un point souvent négligé : depuis 2022, un nombre croissant de communes et intercommunalités ont durci leurs arrêtés concernant le bruit et le terrassement en plein été. En zone résidentielle dense ou touristique, les plages horaires autorisées pour les engins de chantier se réduisent, et certains week-ends ou périodes de vacances sont tout simplement interdits aux travaux.
Lancer le terrassement en juin dans une commune littorale peut donc se heurter à des restrictions que le pisciniste ne maîtrise pas. Vérifier les arrêtés municipaux en vigueur avant de signer le devis évite de découvrir le problème une fois la coque livrée et le terrain non creusé.
Calendrier type pour une mise en eau avant l’été
En prenant les délais moyens constatés, voici un planning rétrospectif pour une baignade début juillet.
| Étape | Période recommandée |
|---|---|
| Signature du devis et commande de la coque | Janvier – février |
| Dépôt de la déclaration préalable | Février |
| Obtention de l’autorisation (1 mois) | Mars |
| Terrassement et préparation du sol | Mars – avril |
| Livraison et pose de la coque | Avril – mai |
| Raccordement filtration, pompe, remblaiement | Mai |
| Mise en eau et premiers traitements | Fin mai – juin |
Ce calendrier suppose un sol sans difficulté majeure (pas de roche, nappe phréatique basse) et un pisciniste qui dispose d’un créneau de pose. Signer après mars réduit chaque marge de manoeuvre à zéro.

Préparation du sol et aménagement : ce qui peut rallonger le chantier
Le terrassement d’une piscine coque prend généralement quelques jours sur un terrain stable. Deux situations rallongent ce délai de façon significative.
Un sol argileux ou une nappe phréatique haute impose la pose d’un drainage périphérique, voire d’un puits de décompression. Ces travaux ajoutent plusieurs jours au chantier et nécessitent parfois une étude de sol préalable.

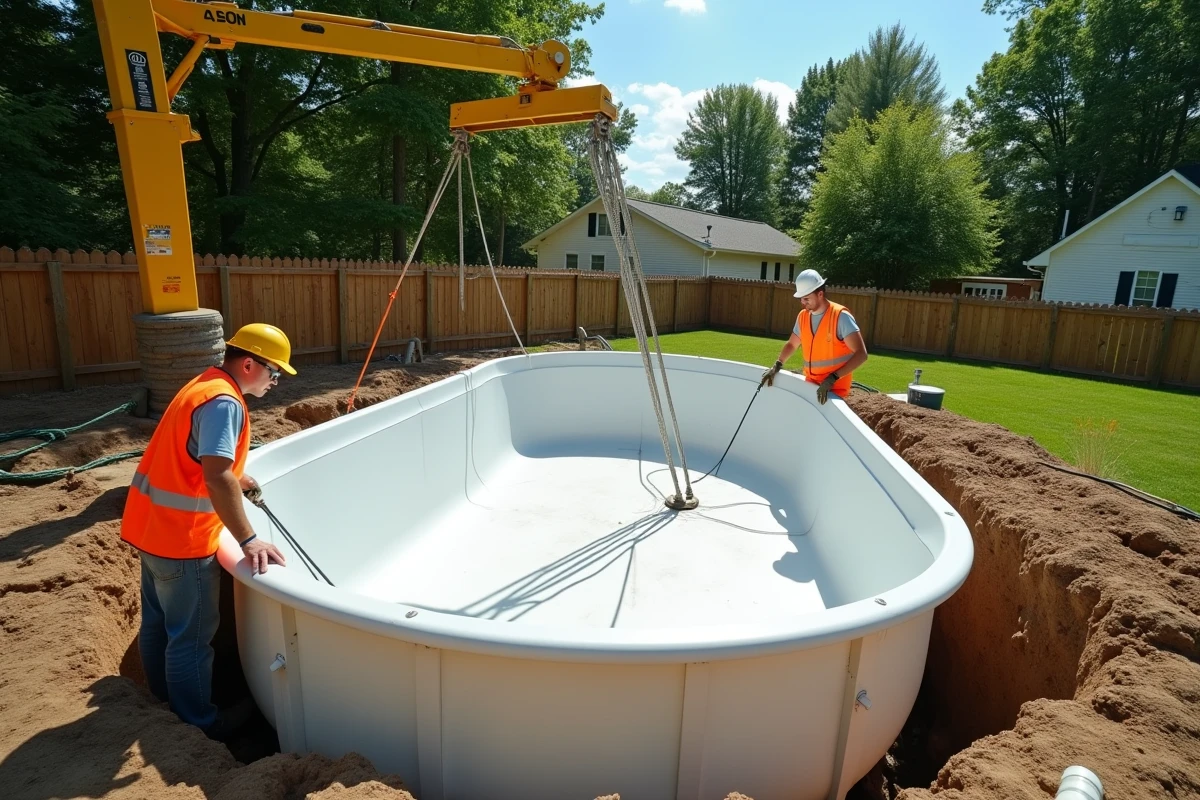

L’accès au terrain constitue l’autre variable. La coque, livrée d’un seul bloc, mesure plusieurs mètres de long. Si le passage entre la voie publique et l’emplacement prévu est trop étroit, le levage par grue remplace la mise en place au bras de pelleteuse, ce qui mobilise un matériel supplémentaire et un créneau de convoi spécifique.
Équipements de filtration et raccordements
Une fois la coque posée et calée, le raccordement de la pompe, du système de filtration et des équipements annexes (éclairage, buse de refoulement) prend quelques jours. Le remblaiement se fait en même temps que le remplissage progressif du bassin pour équilibrer les pressions.
La qualité de l’eau de premier remplissage dépend du réseau local. Un traitement initial adapté au pH et à la dureté de l’eau conditionne la mise en service effective du bassin. Sans ce réglage, la filtration tourne à vide et le revêtement gelcoat peut se ternir prématurément.
Signer en hiver pour nager en été : la donnée qui tranche
Les piscinistes disposent de carnets de commandes moins chargés entre octobre et février. Cette disponibilité se traduit par des délais de pose plus courts et, dans certains cas, par des conditions tarifaires plus favorables négociées en basse saison.
La piscine coque résiste sans difficulté aux températures hivernales lors de la pose. Le gelcoat et la structure polyester ne craignent pas le froid, contrairement au béton dont la prise est ralentie sous certaines températures.
Le paramètre décisif reste la date de signature. Un projet signé en janvier offre quatre à cinq mois de marge avant l’été, soit largement de quoi absorber un retard de livraison ou une complication de terrassement.
Un projet signé en avril ne tolère aucun imprévu. Installer une piscine coque rapidement avant l’été reste possible, à condition d’avoir anticipé le projet plusieurs mois avant les beaux jours.
